“新振浮7”轮高效完成两座海上升压站吊装

来源: 振华重工官微

  近日,“新振浮7”轮顺利完成江苏国信002608)大丰85万千瓦海上风电项目H16、H1&2两座海上升压站上部组块吊装作业,标志着该海上风电项目建设迈入关键推进阶段。

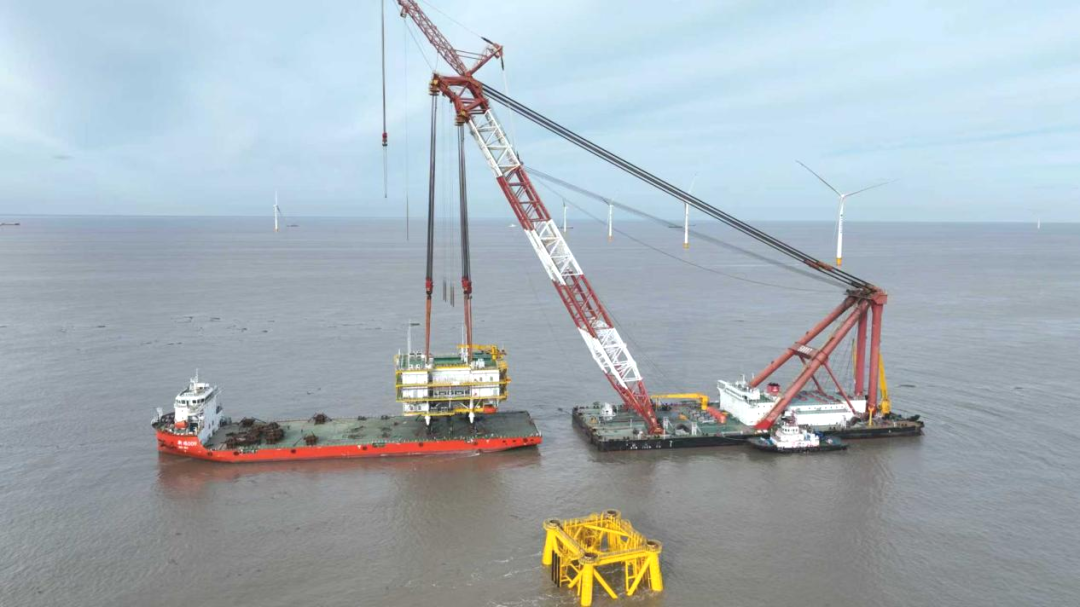

  此次吊装作业施工窗口期短。其中,H16组块容量为200兆瓦,重量约2200吨,其上部组块吊装作业技术难度高、协调环节多,同时面临涌浪较大、海况恶劣等挑战。H1&2上部组块重量约3200吨,且吊装区域布满海缆,挂吊索具较为困难。项目团队提前制定最优吊装路径方案,结合海况变化动态调整吊装节奏,确保任务安全高效完成。

  最终,项目团队仅用六天时间即完成两座升压站吊装任务。

  图文:张奔/振华海服
