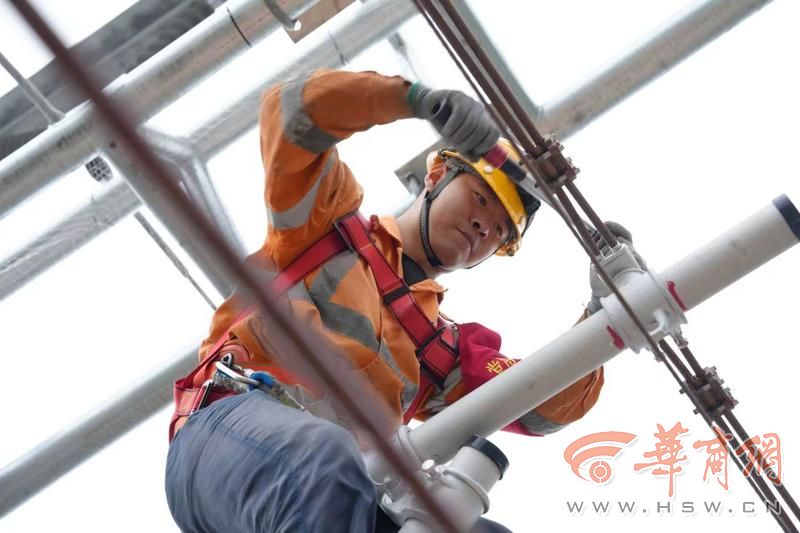

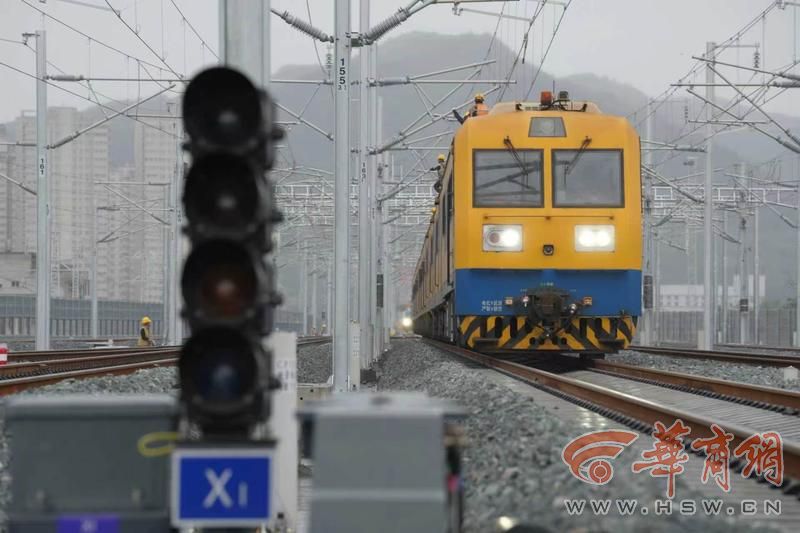

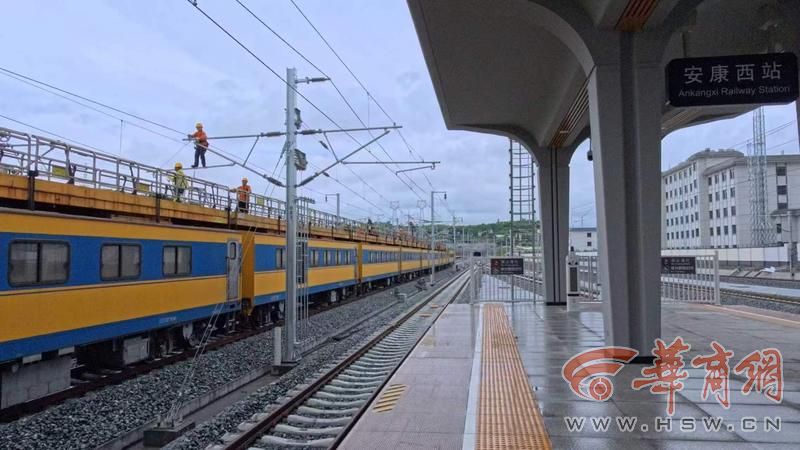

华商报大风记者从中国铁路西安局集团有限公司(以下简称西安铁路局)获悉,5月27日下午,随着西安铁路局安康供电段JJC型接触网检修车对安康西站站内K171+400m最后一处接触网补偿装置检查完成,标志着西康高铁(885562)接触网平推验收工作圆满收官,为线路热滑试验、联调联试奠定坚实基础。
自4月10日西康高铁(885562)全线启动静态验收后,线路轨道、站房、四电等各类工程验收及设备调试工作全面推进。此次接触网平推验收工作,是对线路牵引供电系统进行一次全方位的安装标准和技术参数“体检”,供电系统是高铁(885562)运行的动力源(600405),设备验收完成为线路后续动态验收提供可靠电力保障。
线路静态验收期间共组织两轮接触网平推验收,第一轮历时29天于5月8日顺利完成,第二轮于5月10日正式启动,历时17天。“我们对西安东至安康西区间156.585公里、392个锚段接触网设备进行全覆盖检查,全面核验设备安装精度、技术参数与运行状态,确保牵引供电系统满足高铁(885562)安全运营标准。”西安铁路局安康供电段维修二车间主任罗建晖说。
西安至安康高速铁路是国家中长期铁路网规划“八纵八横”高铁(885562)通道中包(银)海通道、京昆通道的重要组成部分,新建正线全长约171公里,设计时速350公里/小时,线路自规划西安东站南端引出,跨越浐河、穿越秦岭,经过柞水、镇安、旬阳,接入规划安康西站,设西安东、牛背梁、柞水西、镇安西、桐木、安康西6个车站。
西康高铁(885562)建成通车后,西安至安康铁路运行时间将由目前的3小时左右缩短至1小时以内,将大幅缩短关中城市群与陕南秦巴山区的时空距离,改善沿线地区客货运输服务水平。对释放关中与陕南间的运输需求,服务乡村振兴(885705),促进地方经济高质量发展,助力西部大开发(886086)形成新格局具有重要意义。
