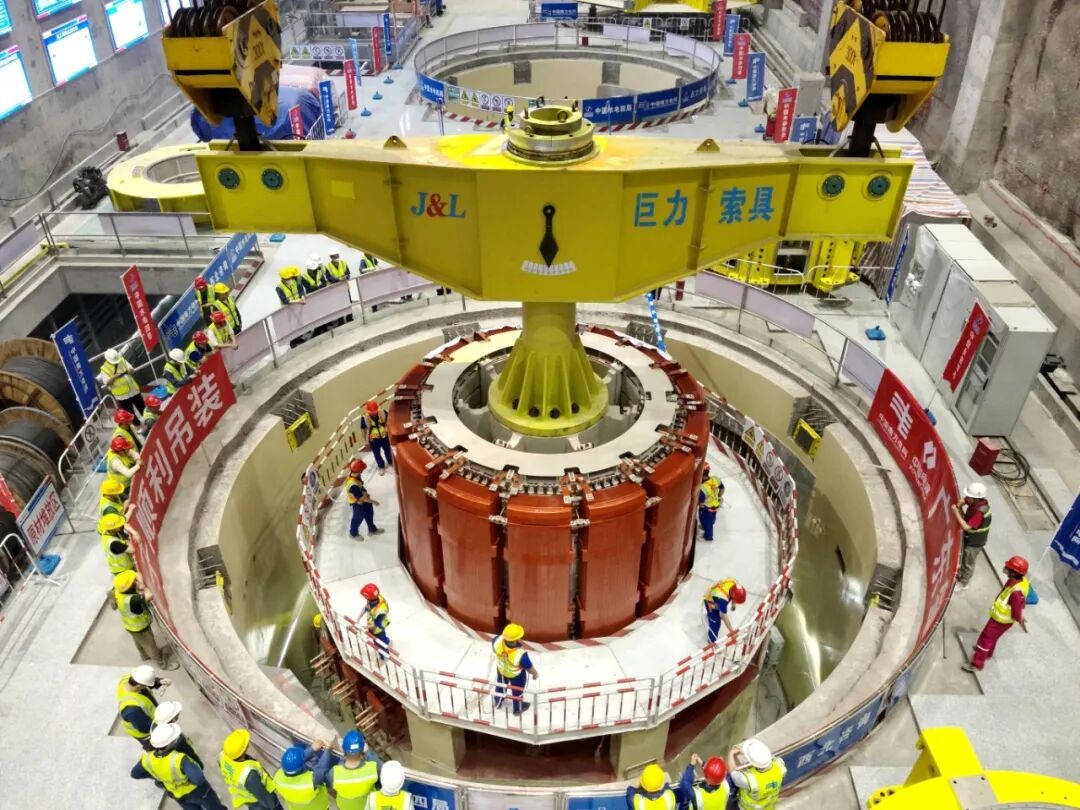

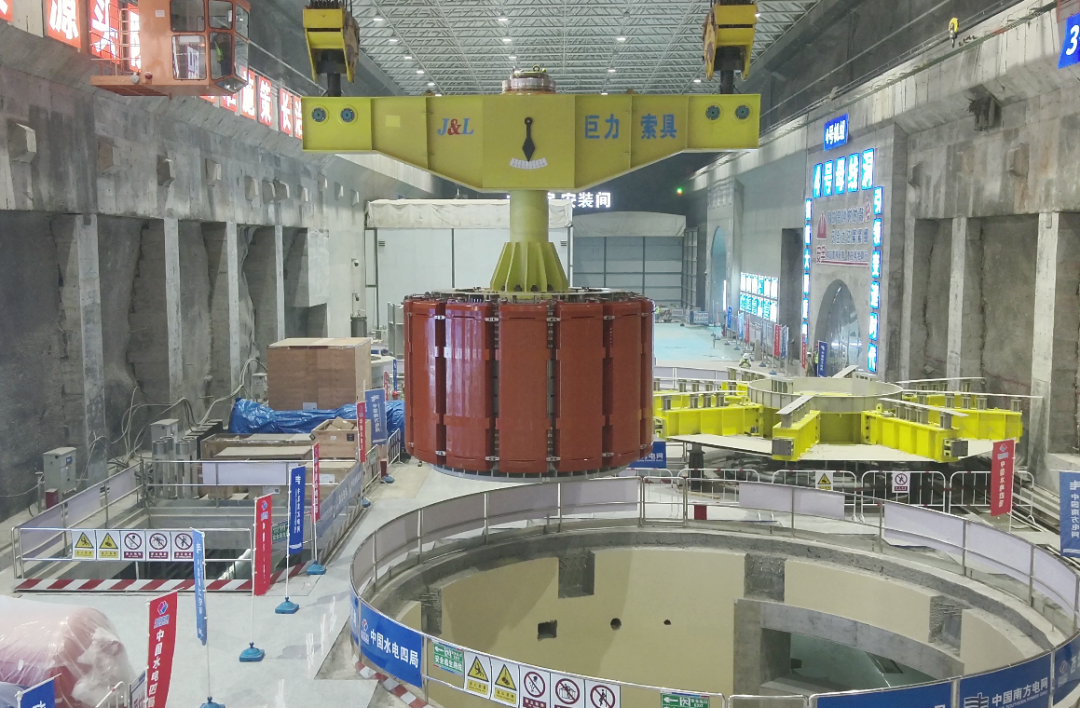

5月28日上午,南网储能(600995)公司肇庆浪江抽水蓄能(885935)电站2号机组转子顺利起吊,精准就位于机坑预定位置,标志着2号机组进入总装攻坚阶段。
转子作为发电机组的“动力心脏”,是机组能量转换的核心部件,吊装精度直接关乎机组投运后的稳定性与发电效率。作为机组安装中质量最大的单体部件,本次吊装的转子由支架、磁轭及磁极等部件组成,总重约435吨(含吊具),外径5.26米、高3.8米,使用主厂房安装间2×300吨双小车桥机进行整体吊装。为保证2号转子吊装工作顺利进行,肇庆业主项目部联合监理、厂家严格开展吊装前检查,设置吊装警戒区域,落实技术交底,安排专人监护。
自4月18日完成2号机组定子吊装就位以来,肇庆业主项目部紧锣密鼓地进行2号机组转子组装和吊装的准备工作。在安装过程中,从转子中心体定位、磁轭环挂装、热打键、磁极单体试验、磁极挂装到整体耐压试验,肇庆业主项目部严把质量关,实测转子圆柱度0.22mm(厂家设计值0.80mm)。
肇庆业主项目部将加快推进2号机组总装,尽快完成首台机组安装收尾工作,全力以赴确保电站按期高质量投产。(黄炜峰高彦明)
