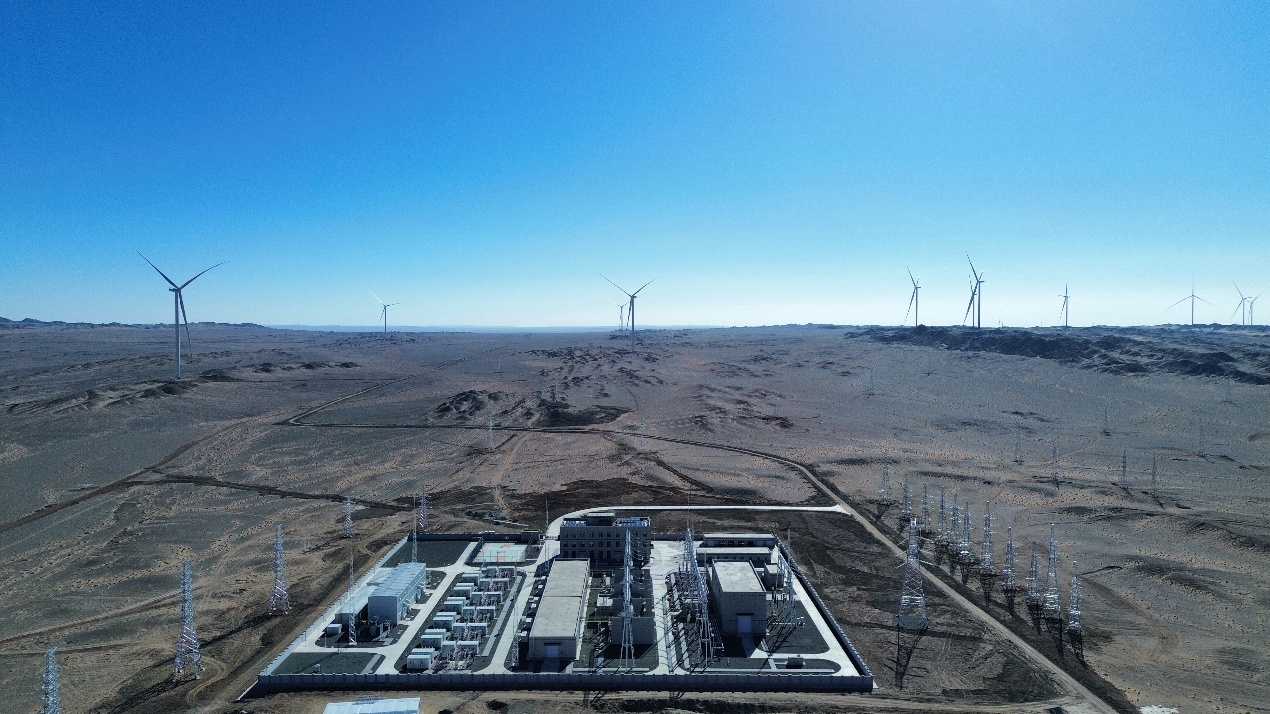

10月27日,由甘肃电通设计公司承担并网手续协调办理、调相机开关柜交直流系统保供、风电(885641)场二次设备调试、升压站42条馈线配合投运等关键任务的330千伏若庚风电(885641)场迎来重要节点。随着330千伏若庚变35千伏开关合闸,该风电(885641)场调相机及首批风机顺利完成送电并网,风机、调相机协同投入运行,各项涉网指标、电压无功、暂态支撑性能全部满足电网规范要求,标志着本场站具备常态化稳定向外输送绿色风电(885641)的能力。
本项目地处酒泉戈壁风区,总装机1000兆瓦,配套建设330千伏升压站及42条场内35kV集电线路。因风电(885641)具有波动性、随机性特点,大规模风机并网容易带来电压波动、无功支撑不足、弱电网稳定风险等难题。本次配套投运的调相机,可快速响应电网电压变化,动态输出、吸收无功功率,为风场提供惯量支撑、电压强支撑能力,和风机协同配合,补齐高比例新能源(850101)接入弱电网的稳定短板,提升场站送出能力与新能源(850101)消纳水平,被称为新能源(850101)场站的“电网稳压器”。
项目实施期间,面对戈壁风沙肆虐、昼夜温差悬殊、调试窗口期紧张、检修计划管控严格等多重困难,甘肃电通设计公司迎难而上,逐项核对保护定值、三遥信息,保障开关柜、箱变、风机各类实时信息准确无误,为项目顺利并网送电筑牢技术根基。
此次送电成功后,场站正式进入试运行阶段。甘肃电通设计公司将持续做好试运行跟踪工作,不断优化风机有功出力、调相机无功联动控制逻辑,为后续各项涉网试验有序开展夯实基础。项目投用后,将进一步释放区域风电(885641)送出能力,提高新能源(850101)消纳水平,为特高压(885425)外送通道安全稳定运行提供坚实保障,助力地方能源(850101)结构转型,服务“双碳”目标落地见效。
