攻坚供热灵活性改造 守好供暖季“温暖防线”

2026-10-31 17:16:07
分享
AIME

问财摘要

1、为保障煤矿工业供汽与居民采暖稳定运行,履行央企能源保供社会责任,大唐彬长发电有限责任公司提早部署检修工作,连续半年推进供热隐患排查治理以及供热灵活性改造项目,筑牢供热系统设备运行基础,全力备战今冬供热工作。 2、该公司对供热设备缺陷逐项梳理,实行闭环整治。5月至10月,企业累计完成70项供热综合治理任务。 3、针对机组深度调峰工况下供热参数不足的现实问题,该公司依托机组A修窗口,于9月启动1、2号机组供热灵活性改造。 4、据了解,下一步,大唐彬长发电将持续紧盯改造项目后续施工进度,从严把控施工安全与工程质量,做实供热设备运维各项工作,切实落实央企保供责任,保障工业生产用汽、居民冬季采暖平稳有序,守护群众温暖过冬。
免责声明 内容由AI生成
文章提及标的

冬季供热季临近,为保障煤矿工业供汽与居民采暖稳定运行,履行央企能源(850101)保供社会责任,大唐彬长发电有限责任公司提早部署检修工作,连续半年推进供热隐患排查治理以及供热灵活性改造项目,筑牢供热系统设备运行基础,全力备战今冬供热工作。

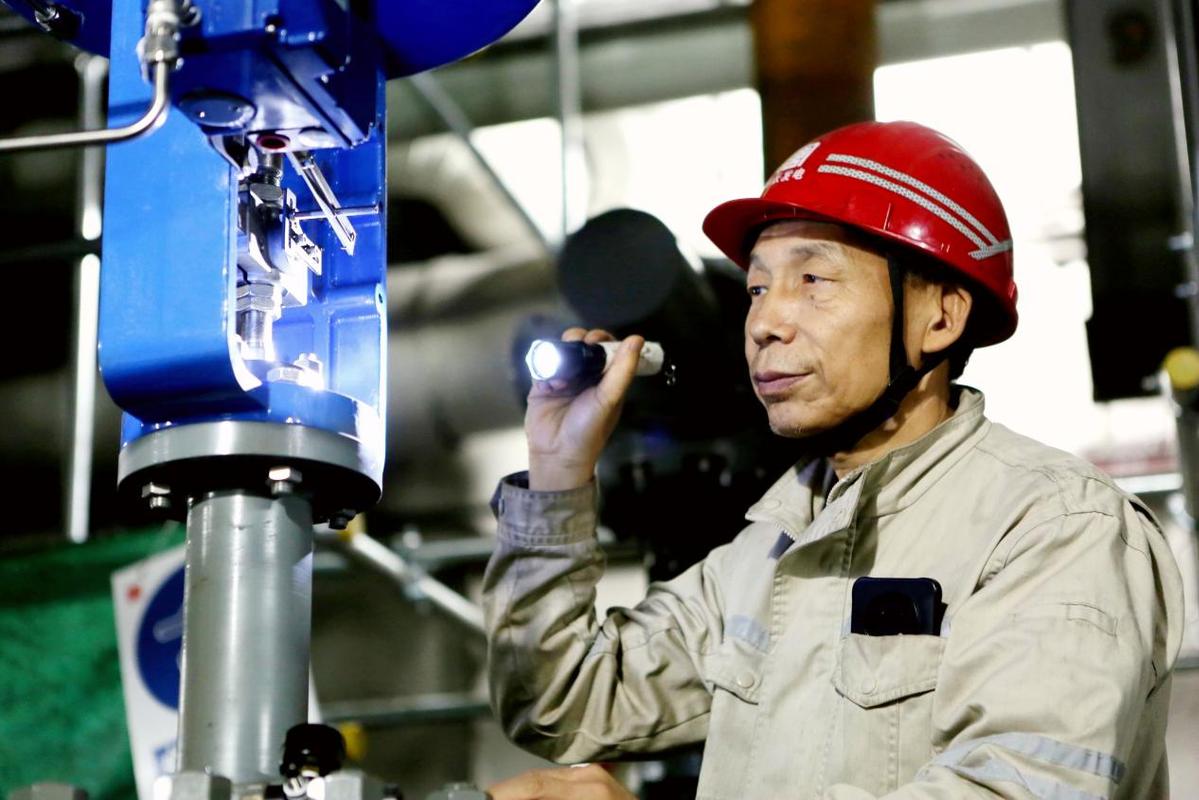

为消除供热系统设备隐患,该公司对供热设备缺陷逐项梳理,实行闭环整治。5月至10月,企业累计完成70项供热综合治理任务。工作内容包括供热系统水泵电机小修,热控元件(881270)、流量计校验检查;开展热网循环水泵、凝结水泵检修,完成热网加热器及进出口阀门检修、管道过滤器清理;实施补水箱钢板制作更换,对供热管道基础支墩、滑动支架开展排查,更换处置锈蚀损坏的保温外护板,提升整套供热设备健康状态。

针对机组深度调峰工况下供热参数不足的现实问题,该公司依托机组A修窗口,于9月启动1、2号机组供热灵活性改造。本次改造对1、2号机组冷再供辅汽联箱管道进行扩容,增设三通、电动闸阀、气动调门等设备;优化亭口供热首站供汽接口位置,缩短供热管道长度,降低管路压损,保障机组处于低负荷工况时,工业供热与民生采暖双向稳定。

项目建设期间,该公司有序组织现场测量、支吊架预埋、脚手架搭设、设备进场就位、管道阀门安装等各道工序,全过程落实安全质量监督管理。截至10月中旬,冷段管道施工已经完工,辅汽联络管接口作业正在推进。

据了解,下一步,大唐彬长发电将持续紧盯改造项目后续施工进度,从严把控施工安全与工程质量,做实供热设备运维各项工作,切实落实央企保供责任,保障工业生产用汽、居民冬季采暖平稳有序,守护群众温暖过冬。

(中国日报陕西记者站编辑:秦峰通讯员:曹茂昌宋志春)

免责声明:风险提示:本文内容仅供参考,不代表同花顺观点。同花顺各类信息服务基于人工智能算法,如有出入请以证监会指定上市公司信息披露平台为准。如有投资者据此操作,风险自担,同花顺对此不承担任何责任。
homeBack返回首页
不良信息举报与个人信息保护咨询专线:10100571违法和不良信息涉企侵权举报涉算法推荐举报专区涉青少年不良信息举报专区

浙江同花顺互联信息技术有限公司版权所有

网站备案号:浙ICP备18032105号
证券投资咨询服务提供:浙江同花顺云软件有限公司 (中国证监会核发证书编号:ZX0050)
AIME
